La clé d’une réception de chantier réussie n’est pas d’éviter les réserves à tout prix, mais de transformer les Opérations Préalables à la Réception (OPR) en une démonstration de maîtrise technique et contractuelle.
- Le Procès-Verbal de Réception, même avec réserves, est un outil stratégique qui fige la situation et déclenche les garanties, vous protégeant de futures réclamations.
- La contestation d’une réserve esthétique se gagne par l’objectivité, en s’appuyant sur les tolérances définies par les DTU, votre meilleur allié face à la subjectivité.
Recommandation : Cessez de subir les OPR comme une épreuve. Abordez-les comme la dernière étape de votre service : une phase de clôture professionnelle qui rassure le client, valorise votre travail et sécurise votre paiement.
Pour tout conducteur de travaux, la sonnerie du téléphone annonçant les Opérations Préalables à la Réception (OPR) est souvent synonyme de tension. Cette phase finale, qui devrait célébrer l’aboutissement de mois de travail, se transforme trop souvent en une chasse aux défauts anxiogène, face à un client devenu expert en micro-détails. La peur de la liste de réserves qui s’allonge, du paiement final qui se décale et de la rentabilité qui s’effrite est une réalité partagée par de nombreux professionnels du BTP.
L’approche habituelle consiste à redoubler de vigilance, à briefer les équipes pour une finition « parfaite » et à espérer que le client soit d’humeur clémente. Pourtant, cette posture défensive est souvent contre-productive. Elle vous place en situation de réaction, non d’action. Et si la véritable solution ne résidait pas dans la quête d’un chantier zéro défaut impossible, mais dans une maîtrise parfaite du cadre qui régit cette étape cruciale ?
Cet article propose une nouvelle perspective : transformer les OPR d’une confrontation redoutée en une démonstration de valeur maîtrisée. Il ne s’agit pas d’ignorer les imperfections, mais de les gérer stratégiquement. En comprenant les leviers juridiques, techniques et financiers à votre disposition, vous ne subirez plus les réserves, vous les anticiperez, les contesterez avec méthode et piloterez la clôture de votre chantier avec la sérénité d’un expert. C’est en devenant le maître du jeu que vous assurerez non seulement la satisfaction client, mais aussi et surtout, le paiement intégral et rapide de votre travail.
Nous explorerons ensemble les mécanismes qui permettent de sécuriser cette phase critique. De la signature stratégique du PV à la contestation d’une réserve esthétique, en passant par la gestion des documents finaux, découvrez comment reprendre le contrôle pour une réception sans drame.
Sommaire : La méthode pour organiser vos OPR et sécuriser le PV final
- Pourquoi est-il vital de signer le PV de réception même s’il reste des réserves ?
- Comment contester techniquement une réserve esthétique qui respecte les tolérances du DTU ?
- Nettoyage final : est-il plus rentable de payer une entreprise spécialisée ou d’utiliser vos compagnons ?
- Le risque financier de laisser entrer le client avant d’avoir levé la retenue de garantie
- Comment compiler les notices et plans finaux pour ne pas bloquer le dernier paiement ?
- Avez-vous le droit de ne pas payer la facture intermédiaire si le travail est mal fait ?
- Quelle différence entre les dommages pendant le chantier et ceux après la réception ?
- Pourquoi la RC Pro est-elle vitale même si elle n’est pas toujours obligatoire comme la décennale ?
Pourquoi est-il vital de signer le PV de réception même s’il reste des réserves ?
Face à une liste de réserves émise par un client pointilleux, le premier réflexe peut être de refuser de signer le Procès-Verbal de réception. C’est une erreur stratégique majeure. Le PV de réception n’est pas un aveu de faiblesse, mais un acte juridique fondamental qui fige la situation à un instant T. Sa signature, même assortie de réserves, marque officiellement la fin des travaux et, surtout, le point de départ des garanties légales (parfait achèvement, biennale, décennale). Sans ce document, le chantier est juridiquement « ouvert » à l’infini, vous laissant exposé à des demandes de modifications incessantes et retardant d’autant le paiement du solde.
Signer le PV avec réserves permet de circonscrire le débat. Les points de désaccord sont listés, datés et acceptés par les deux parties. Votre obligation ne porte plus que sur la levée de ces réserves précises, dans le cadre de la garantie de parfait achèvement (généralement d’un an). Tout nouveau « défaut » découvert ultérieurement par le client, qui n’aurait pas été noté, ne relève plus de cette garantie. Vous transformez un conflit potentiel et sans fin en une liste de tâches finie et contractuellement encadrée.
De plus, le PV de réception acte le transfert de la garde de l’ouvrage. À partir de ce moment, la responsabilité des dommages qui pourraient survenir (dégât des eaux, dégradations par l’occupant…) incombe au client. Refuser de signer, c’est continuer à porter cette responsabilité. Accepter la signature, c’est poser une limite claire et vous protéger. C’est un levier de négociation bien plus puissant que le blocage, car il vous permet d’exiger le paiement du solde, moins l’éventuelle retenue de garantie légale de 5% maximum, destinée justement à couvrir la levée des réserves constatées.
Comment contester techniquement une réserve esthétique qui respecte les tolérances du DTU ?
La réserve la plus redoutée est souvent la plus subjective : la fameuse trace « visible uniquement à contre-jour avec un angle de 33 degrés ». Face à une réserve purement esthétique, la parole de l’un contre celle de l’autre mène à l’impasse. Votre meilleur allié pour sortir de la subjectivité est l’objectivité des normes : les Documents Techniques Unifiés (DTU). Ces documents définissent les règles de l’art et, surtout, les tolérances de finition admises. Une finition conforme au DTU n’est pas une malfaçon.
Pour contester une telle réserve, il faut organiser une démonstration de valeur technique. Il ne s’agit pas de dire au client « vous avez tort », mais de lui montrer que le travail respecte les standards professionnels. Par exemple, le DTU 59.1 pour les travaux de peinture précise les conditions d’observation : l’examen d’un mur se fait à 2 mètres de distance, avec un éclairage normal. Une imperfection non visible dans ces conditions n’est pas une non-conformité. De même, les DTU fixent des tolérances de planéité (ex: 5 mm sous une règle de 2 m pour un enduit). La clé est de transformer l’OPR en un constat contradictoire, basé sur des mesures et des protocoles, et non sur des impressions.

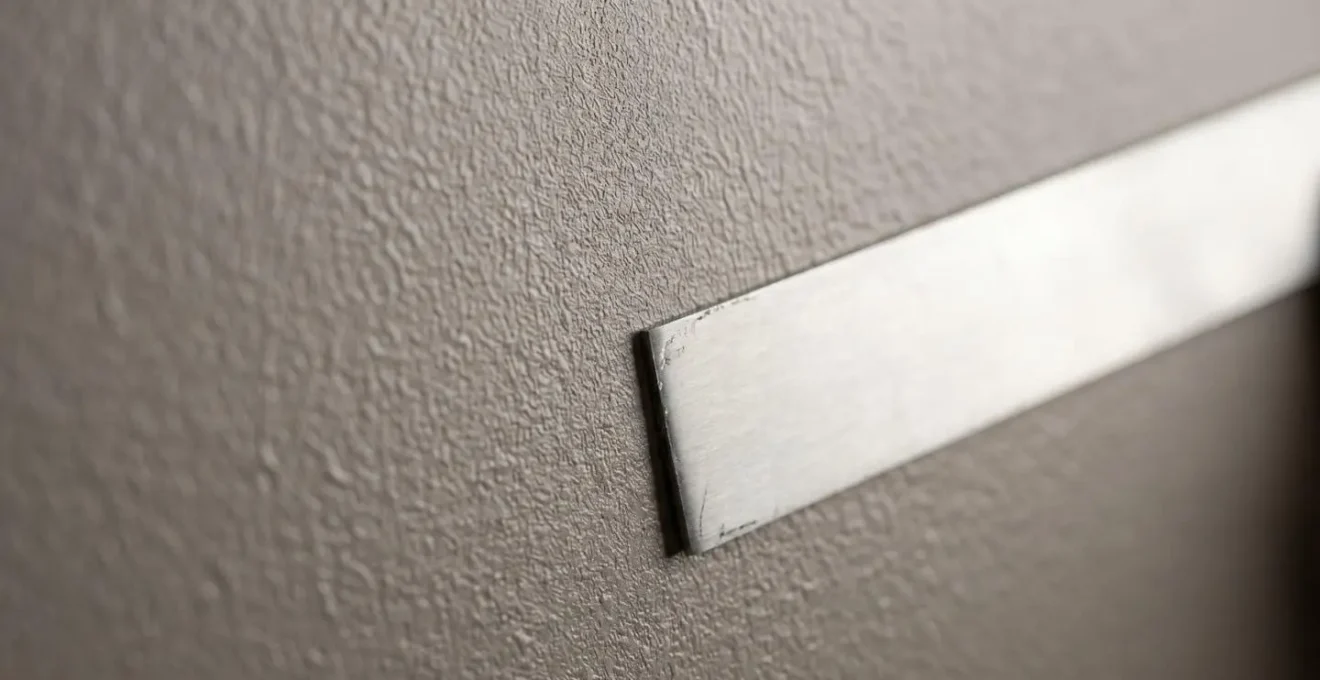

L’image ci-dessous illustre cette démarche de contrôle qualité, où un outil de mesure vient objectiver l’appréciation de la finition d’une surface. C’est cette rigueur qui crédibilise votre position.
En vous appuyant sur ces référentiels, vous ne refusez pas la critique, vous la cadrez. Vous démontrez que votre travail n’est pas « à peu près » bon, il est conforme aux règles de l’art. Cette approche méthodique est non seulement efficace pour faire lever des réserves abusives, mais elle renforce également votre image de professionnel rigoureux et fiable aux yeux du client et du maître d’œuvre.
Votre plan d’action pour une contestation technique :
- Préparer les documents normatifs : Avoir sur tablette les PDF des DTU pertinents (ex: DTU 59.1 pour les tolérances en peinture), les fiches techniques des produits posés et les CCTP.
- Respecter les conditions de contrôle normées : Le DTU 59.1 précise que le contrôle de l’état de finition doit s’effectuer à 2 mètres du support, avec un éclairage incident normal.
- Proposer une observation contradictoire : Vérifier ensemble avec le client en respectant les conditions de la norme (distance, éclairage) pour objectiver le débat.
- Documenter par photographies : Prendre des photos dans les conditions normatives pour prouver la conformité des travaux et les joindre au PV.
- Argumenter avec les tolérances admises : Pour les enduits de plâtre, la planéité générale tolérée est de 5 mm sous la règle de 2 m et 1 mm au réglet de 20 cm en local.
Nettoyage final : est-il plus rentable de payer une entreprise spécialisée ou d’utiliser vos compagnons ?
Le nettoyage de fin de chantier est souvent le dernier sprint, réalisé dans la précipitation. La tentation est grande de mobiliser ses propres compagnons pour « faire propre ». Si cette option semble économique en surface, une analyse plus fine révèle souvent le contraire. Le coût d’opportunité est le premier facteur à considérer : chaque heure passée par un ouvrier qualifié à nettoyer est une heure qu’il ne passe pas sur un autre chantier à produire de la valeur. De plus, la qualité du rendu est souvent hétérogène et peut elle-même générer des réserves sur la propreté.
Faire appel à une entreprise spécialisée présente plusieurs avantages stratégiques. Ces professionnels disposent du matériel adéquat (aspirateurs industriels, monobrosses, produits spécifiques) et de l’expertise pour un résultat impeccable et rapide. Leur intervention est planifiable et garantit une livraison du chantier dans un état irréprochable, ce qui influence très positivement la perception finale du client. En France, bien que les prix varient, il faut savoir que, selon une analyse du secteur, il est possible de trouver des prestations de qualité à des tarifs compétitifs, surtout si on les compare au coût réel d’une mobilisation interne.
Le tableau suivant met en perspective les deux approches. Il permet de visualiser que le calcul ne se résume pas au coût horaire, mais doit intégrer l’ensemble des facteurs, y compris le risque et la qualité, comme le détaille une analyse comparative récente des pratiques du secteur.
| Critère | Nettoyage par compagnons internes | Entreprise spécialisée |
|---|---|---|
| Coût horaire | 35 à 50 € charges comprises par ouvrier | 15 à 40 € par m² (forfait) |
| Coût moyen au m² | Variable selon temps passé + matériel | 2 à 5 € par m² (nettoyage standard) |
| Équipement requis | Location ou achat (aspirateurs industriels, produits) | Inclus dans la prestation |
| Coût d’opportunité | Compagnons indisponibles pour autre chantier | Aucun impact sur équipes techniques |
| Qualité du rendu | Variable selon compétences | Professionnelle et homogène |
| Risque de réserves | Plus élevé si travail non spécialisé | Faible – expertise prouvée |
| Délai d’intervention | Selon disponibilité interne | Planifiable et rapide (24-48h) |
Au final, sous-traiter le nettoyage est souvent un investissement dans la tranquillité d’esprit et la satisfaction client. C’est un poste de dépense qui, bien géré, « s’auto-finance » en évitant des réserves, en libérant vos équipes techniques et en accélérant la réception et donc, le paiement final. C’est une décision qui relève moins du coût que de la stratégie de clôture de chantier.
Le risque financier de laisser entrer le client avant d’avoir levé la retenue de garantie
C’est une demande fréquente de la part d’un client impatient : « Puis-je avoir les clés pour commencer à emménager, même si tout n’est pas finalisé ? ». Céder à cette pression sans un cadre juridique strict est l’une des erreurs les plus coûteuses. La remise des clés, même informelle, peut être interprétée par un juge comme une réception tacite de l’ouvrage, c’est-à-dire une acceptation de l’état des travaux. Si cela se produit, vous perdez votre principal levier de négociation pour obtenir le paiement du solde et la signature du PV de levée des réserves : les clés.
Une fois le client dans les lieux, le rapport de force s’inverse dramatiquement. Il est chez lui. La moindre dégradation survenant après son entrée (un coup dans un mur en déplaçant un meuble, une rayure au sol) pourra vous être injustement imputée. Prouver que le dommage n’existait pas avant la remise des clés devient un casse-tête si aucun état des lieux contradictoire et ultra-détaillé n’a été signé. Le client, n’ayant plus la pression de vouloir entrer, peut prendre tout son temps pour payer le solde, voire multiplier les prétextes pour le retenir.
Étude de cas : Les conséquences juridiques de la remise anticipée des clés
La remise anticipée des clés, sans convention, place l’acquéreur en position d’occupant sans droit ni titre si le PV n’est pas signé. Pour l’entreprise, le risque est double. Premièrement, elle perd son principal moyen de pression pour obtenir le règlement du solde. Deuxièmement, sa responsabilité reste engagée pour toute dégradation survenant pendant cette période intermédiaire, alors que le rapport de force s’est inversé. Les travaux éventuellement entrepris par l’occupant et les dommages qu’il pourrait causer deviennent alors très difficiles à imputer clairement, créant un imbroglio juridique et financier.
Si une remise anticipée est inévitable, elle doit être encadrée par une convention d’occupation précaire, signée par les deux parties et idéalement rédigée par un juriste. Ce document doit stipuler une date butoir pour la signature de l’acte final, prévoir une redevance d’occupation, et être accompagné d’un état des lieux photographique exhaustif. Ne jamais remettre les clés sur une simple promesse verbale. La règle d’or est simple : pas de signature de PV de réception, pas de paiement du solde, pas de clés.
Comment compiler les notices et plans finaux pour ne pas bloquer le dernier paiement ?
Le Dossier des Ouvrages Exécutés (DOE) est souvent perçu comme une corvée administrative de fin de chantier. En réalité, c’est un produit livrable à forte valeur ajoutée et un puissant levier de négociation. Pour le client, ce dossier est indispensable : il contient tous les plans, notices et références nécessaires à l’entretien, à la maintenance et aux futures interventions sur son bien. Pour vous, il représente le point final de votre prestation et sa remise doit être conditionnée au règlement total des sommes dues.
Un DOE bien constitué et présenté professionnellement transforme une obligation en argument commercial. Plutôt qu’une pile de papiers désordonnée, imaginez remettre une clé USB ou un accès à un espace cloud personnalisé, avec une arborescence claire : plans de récolement, notices des équipements, fiches techniques des matériaux, certifications, contacts SAV… Cette démarche démontre un niveau de service supérieur qui justifie votre professionnalisme jusqu’au bout. C’est l’ultime démonstration de valeur que vous faites à votre client.
L’image ci-dessous représente parfaitement l’organisation et le sérieux que doit refléter un DOE. C’est le symbole d’un projet mené à son terme avec rigueur.
La stratégie est de lier contractuellement la remise du DOE au paiement intégral du solde et à la signature du PV de levée des réserves. Lors de ce rendez-vous de clôture unique, vous procédez à un échange : le chèque du solde contre le DOE complet. Pour que ce levier soit efficace, le DOE doit être complet et irréprochable. Il doit contenir a minima :
- Les plans d’exécution conformes à l’ouvrage final (plans de récolement).
- Les notices d’utilisation et de maintenance de tous les équipements installés (chaudière, VMC, etc.).
- Les fiches techniques des principaux matériaux utilisés (références peinture, carrelage…).
- Les attestations de conformité (Consuel, test d’étanchéité à l’air…).
- La liste des contacts importants pour le service après-vente et les garanties.
Avez-vous le droit de ne pas payer la facture intermédiaire si le travail est mal fait ?
La question se pose ici du point de vue de votre client, mais la comprendre est essentiel pour vous, conducteur de travaux. Un client peut-il légalement bloquer le paiement d’une situation de travaux s’il estime que la prestation est défectueuse ? La réponse est oui, mais sous des conditions très strictes définies par le Code civil sous le nom d’« exception d’inexécution ». Pour qu’un client puisse légitimement suspendre un paiement, l’inexécution de la part de l’entreprise doit être suffisamment grave. Il ne s’agit pas d’un simple défaut esthétique, mais d’une malfaçon qui rend l’ouvrage impropre à sa destination ou compromet la suite du chantier.
Face à un tel blocage, la pire réaction est le conflit frontal. La bonne stratégie est celle du désamorçage et de l’anticipation. Dès les premiers signes de contestation, il faut provoquer une réunion de constat contradictoire sur site pour objectiver le problème. L’enjeu est de documenter précisément la nature du désordre et de le confronter aux règles de l’art (DTU) et au contrat (CCTP). Une étude de la CLCV sur les litiges dans le bâtiment révèle d’ailleurs que les contestations portent principalement sur des points précis, comme 43% pour malfaçons et 22% pour non-conformité, ce qui souligne l’importance d’une documentation rigoureuse.
La solution passe souvent par la négociation : proposez un échéancier de reprise des points litigieux, et demandez en contrepartie le paiement de la partie non contestée de la facture. Cette approche maintient la relation de confiance et assure une rentrée de trésorerie. Pour l’avenir, la meilleure prévention est de faire valider et signer l’avancement des travaux par le client ou le maître d’œuvre à chaque étape clé. Cette validation intermédiaire rend beaucoup plus difficile la contestation ultérieure d’une facture correspondant à une phase déjà approuvée.
Quelle différence entre les dommages pendant le chantier et ceux après la réception ?
C’est une distinction juridique capitale qui change tout en matière de responsabilité et d’assurance. La ligne de partage est un moment unique et précis : la signature du PV de réception. Cet acte opère ce que l’on appelle le « transfert de la garde » de l’ouvrage, du constructeur vers le maître d’ouvrage (le client).
Avant la réception, pendant toute la durée des travaux, l’entreprise est considérée comme la gardienne de l’ouvrage. À ce titre, elle est responsable de tous les dommages qui peuvent survenir sur le chantier, qu’ils soient de son fait, du fait d’un sous-traitant, ou même causés par un tiers (vol, vandalisme). C’est son assurance de Responsabilité Civile Professionnelle (RC Pro) qui intervient pour couvrir ces sinistres. Par exemple, si un pot de peinture est renversé sur le canapé du client par un peintre, c’est la RC Pro qui prend en charge le dommage.
Après la réception, le client devient gardien de son bien. La responsabilité de l’entreprise n’est plus engagée de la même manière. Elle est désormais encadrée par les garanties légales obligatoires :
- La garantie de parfait achèvement (GPA) : D’une durée d’un an, elle couvre la réparation de tous les désordres signalés lors de la réception (les fameuses réserves) ou apparus dans l’année qui suit.
- La garantie biennale (ou de bon fonctionnement) : D’une durée de deux ans, elle couvre les défauts des éléments d’équipement dissociables de l’ouvrage (radiateurs, volets, robinetterie…).
- La garantie décennale : D’une durée de dix ans, elle couvre les dommages les plus graves, ceux qui compromettent la solidité de l’ouvrage ou le rendent impropre à sa destination.
Comprendre cette bascule est essentiel pour savoir quelle assurance activer et à quel moment votre responsabilité directe s’arrête pour laisser place aux garanties post-réception. Le jour des OPR est donc bien plus qu’une simple visite de contrôle ; c’est le moment précis où le régime de responsabilité change radicalement.
À retenir
- Le PV de réception est un acte stratégique qui vous protège en figeant la liste des défauts et en démarrant les garanties. Ne le fuyez pas.
- Face à une réserve subjective, le DTU est votre arbitre. Une finition conforme aux tolérances normatives n’est pas une malfaçon.
- L’anticipation est votre meilleur atout : un DOE complet et un nettoyage professionnel ne sont pas des coûts, mais des investissements pour une réception rapide et sans accroc.
Pourquoi la RC Pro est-elle vitale même si elle n’est pas toujours obligatoire comme la décennale ?
Dans l’esprit de nombreux artisans et même de certains conducteurs de travaux, l’assurance obligatoire est la décennale. La Responsabilité Civile Professionnelle (RC Pro) est souvent vue comme secondaire, voire facultative pour certaines activités. C’est une vision dangereusement réductrice. Si la décennale couvre les « gros pépins » après la réception, la RC Pro est votre bouclier quotidien pendant toute la durée du chantier. Elle couvre les dommages que vous ou vos équipes pourriez causer aux biens de votre client, à des tiers (un voisin, un passant) ou même les pertes financières que votre intervention pourrait engendrer.
L’oubli de la RC Pro expose l’entreprise à des risques qui peuvent mener à la faillite. Un simple outil qui tombe et blesse un tiers, un dégât des eaux chez le voisin du dessous, ou un court-circuit qui paralyse l’activité commerciale de votre client sont autant de scénarios où les conséquences financières peuvent être désastreuses. La prime annuelle d’une RC Pro est dérisoire en comparaison du coût d’un seul sinistre majeur.
La RC Pro : un bouclier anti-faillite et un argument commercial
La RC Pro protège l’entreprise contre une vaste gamme de dommages survenant pendant les travaux : dommages matériels (biens du client), corporels (tiers) et immatériels. Ce dernier point est crucial : imaginez un court-circuit lors de vos travaux qui paralyse l’activité d’un commerce pendant 24 heures. La RC Pro peut couvrir la perte de chiffre d’affaires. Au-delà de la protection, afficher clairement que vous êtes couvert par une RC Pro sur vos devis et documents est un puissant argument de réassurance pour les clients exigeants (particuliers premium, syndics, entreprises). Cela justifie un positionnement tarifaire plus élevé et vous différencie d’une concurrence moins scrupuleuse, transformant une obligation de prudence en un véritable outil de démonstration de valeur.
En définitive, la RC Pro n’est pas qu’une ligne dans votre budget. C’est le fondement de votre crédibilité et de votre pérennité. Elle s’inscrit parfaitement dans une démarche de maîtrise et d’anticipation des risques. La posséder et la mettre en avant, c’est envoyer un message clair à vos clients : vous êtes un professionnel sérieux qui prend ses responsabilités, avant, pendant et après le chantier.
Maîtriser les OPR n’est donc pas une compétence technique de plus, mais un véritable savoir-faire stratégique. En appliquant cette approche méthodique et rassurante, vous transformez une source de stress en une opportunité de renforcer la confiance de vos clients et de garantir la santé financière de vos chantiers. Évaluez dès maintenant comment intégrer ces principes dans vos propres processus de fin de chantier.
